1600KW核級應急柴油發電機組通過鑒定評審,陜柴核電產品型譜再添新丁
發布日期:2020-12-31
12月24日,中國船舶集團旗下中國船發陜柴重工1E級1600KW核級應急柴油發電機組順利通過專家鑒定評審,公司核電產品型譜再添新丁。
此次評審,由中國核動力研究設計院、中國核電工程有限公司、深圳中廣核設計有限公司等12家單位組成專家組。會上,專家組聽取了公司關于該型應急柴油發電機組成套設計、鑒定試驗及質量控制等方面情況匯報,審閱了鑒定資料,并對機組進行了現場勘驗、測試。
專家組一致認為,該型機組擁有自主成套技術知識產權,同意通過鑒定,并可在其他項目中推廣應用。
2019年11月8日,公司與中國核電工程有限公司簽訂2套1600KW應急柴油發電機組供貨合。面對僅有14個月的交付時間,公司從各業務部門抽調骨干人員組建項目團隊,由公司領導牽頭督戰,加班加點、攻堅克難,按照三級進度計劃實現了一個個重要節點。
項目團隊通過制訂項目策劃書,運用沙盤推演工具識別風險、查找問題,提前做出風險預警,有效的控制項目整體進度。

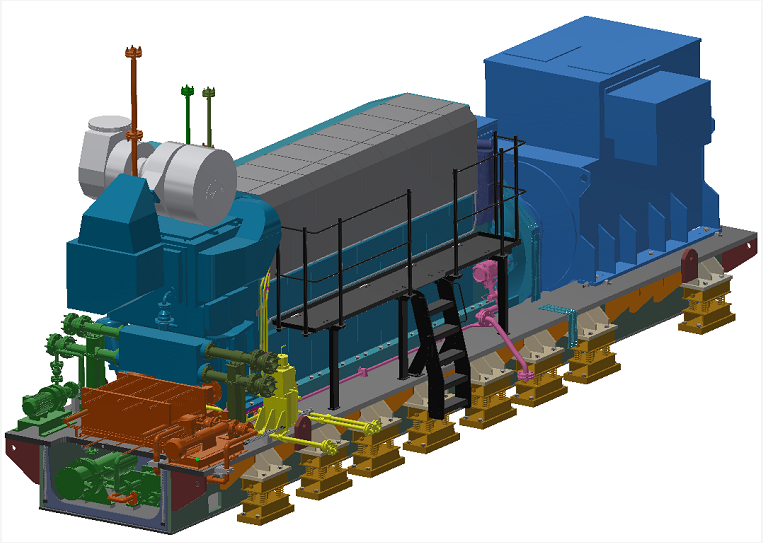

該項目成套設計工作由公司自主獨立完成。陜柴技術團隊充分消化用戶技術要求,并結合前期項目成熟經驗,運用集成化設計理念,完成系統原理、廠房布置、電氣系統等一系列設計工作,大幅度降低了后期現場安裝難度和周期。
核級速度控制系統與超速保護系統,在核電領域長期由國外供應商壟斷,公司聯合國內知名高校與單位,歷時近五年時間,完成產品開發與全部核級鑒定工作,并在1600KW核級機組中成功應用,充分驗證了系統的可靠性,成功打破了國外的技術壟斷,攻克了核電領域又一項技術難題。
面對新冠肺炎疫情對項目監造工作帶來的巨大影響,公司采用視頻見證、遠程驗收的辦法解決了現場監造的難題,既滿足了監管單位對設備監督要求,又滿足了用戶見證出席率,為設備按時交付打下了良好基礎。
在機組鑒定試驗期間,公司抽調電氣、機械、試驗等多專業精兵強將組成試驗團隊。團隊成員不畏嚴寒,不怕辛苦,實現機組鑒定試驗24小時連續不間斷工作,創紀錄完成55.7小時100次機組起動帶載可靠性試驗,最終創造了項目從合同正式生效到具備交付條件,生產制造周期僅9個月的奇跡,為公司核電產品研制書寫下濃墨重彩的一筆。
